Cílem ošetřování betonu je dosažení co největší pevnosti betonu využitím hydratace cementu a nerušené tvorby struktury cementového kamene. Je nutno omezit nežádoucí tahová nebo tlaková napětí ve struktuře betonu, která mohou vzniknout rychlým vysušením povrchu betonu nebo jeho zmrznutím. Zhoršení kvality
konstrukce může nastat také předčasným odbedněním nebo odformováním. Ošetřování a ochrana povrchu betonu začíná co nejdříve po vytvarování a zhutnění betonu.
Vlhké ošetřování zajišťuje dostatečnou hydrataci cementu na povrchu betonu. Vysušení povrchu snižuje pevnost betonu, způsobuje smršťovací trhlinky, vznikají deformace, které snižují trvanlivost betonu. Povrch betonu musí být udržován vlhký nebo se musí zamezit odpařování vody z jeho povrchu.
Ochrana se provádí metodami:
■ ponecháním betonu v bednění delší dobu, zvláště v horkém počasí,
■ pravidelným mlžením vodou v krátkých intervalech (nevystavovat povrch betonu přímému proudu vody a zamezit možnému vymývání pojiva z povrchové vrstvy),
■ překrytím povrchu betonu fóliemi nebo vlhkými tkaninami,

■ nástřikem parotěsnou látkou (většinou emulze na bázi parafinů), která vytvoří ochranný film zamezující odpařování vody; film se po několika týdnech rozpadne vlivem UV záření. Množství odpařené vody z povrchu betonu závisí na povětrnostních podmínkách: teplotě a relativní vlhkosti vzduchu a rychlosti větru. Množství odpařené vody lze odečíst z nomogramu.

Pro betony do stupně vlivu prostředí SVP X0 a XC1 požaduje ČSN EN 13670 minimální dobu ošetřování, při teplotě povrchu betonu vyšší než 5 °C v délce 12 hodin. Pro SVP jiné než X0 a XC1 pak předepisuje takovou dobu ošetřování, dokud pevnost betonu povrchové vrstvy nedosáhne 50% stanovené pevnosti v tlaku. Je možno se řídit i podle hodnot předepsaných v tabulce E.1 v příloze této normy.

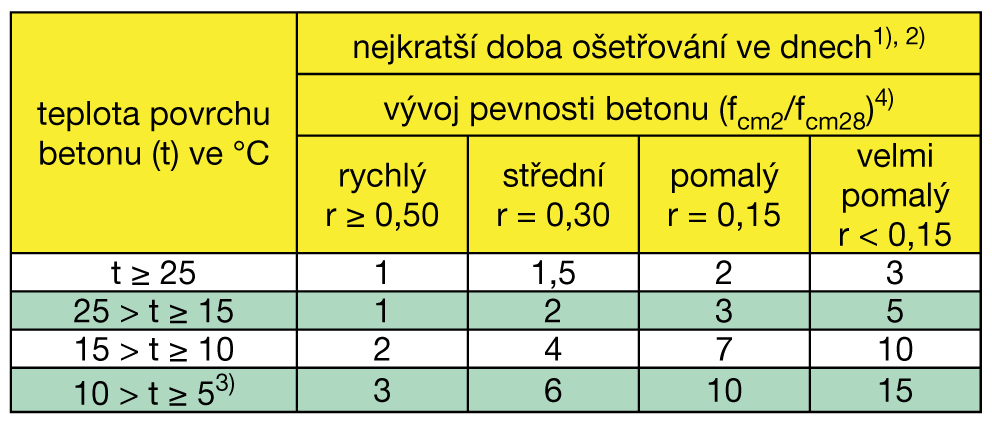

Nejkratší doba ošetřování betonu pro SVP jiné než X0 a XC1 (ČSN EN 13670)

1) Plus doba tuhnutí přesahující 5 hodin.
2) Mezi hodnotami lze interpolovat.
3) Pro teploty nižší než 5 °C se může doba prodloužit o dobu trvání teploty nižší než 5 °C.
4) Charakteristika vývoje pevnosti betonu podle ČSN EN 206-1.
Praktické rady pro ošetřování betonu podle povětrnostních
podmínek:
- Běžné počasí s teplotou 20 ± 5 °C, relativní vlhkostí nad 50%, střední sluneční svit nebo střední vítr. Po dobu tuhnutí asi 12 až 24 hodin, ale minimálně 6 hodin, zakrýt povrch betonu vodozadržující textilií. Při tvrdnutí betonu udržovat povrch vlhký nejméně 3 dny nebo nastříkat parotěsnou látku.
- Horké počasí s teplotami nad 25 °C, relativní vlhkostí do 50%, s intenzivním slunečním svitem nebo větrným počasím. Po dobu tuhnutí stejně jako v prvním případě. Při tvrdnutí betonu udržovat povrch betonu stále vlhký nebo zakrytý fóliemi, lze také nasypat na povrch 5cm silnou vrstvu vlhkého písku. Doba ošetřování nejméně 4–7 dnů, desky až 14 dnů, 10 dnů je postříkávat mlhovinou vody.
- Studené a vlhké počasí s teplotami kolem 15 °C, vysokou relativní vlhkostí vzduchu (přes 80 %), slunce nesvítí a je většinou bezvětří. Po dobu tuhnutí a tvrdnutí betonu, po dobu nejméně 3 dnů zakrýt povrch plastovými fóliemi nebo světlým nepropustným papírem. Další možností je nástřik povrchu parotěsnou látkou.
- Mrazivé počasí s teplotami -5 až 5 °C. Doba ošetřování minimálně týden. Zabránit vzniku kaluží vody na povrchu betonu.

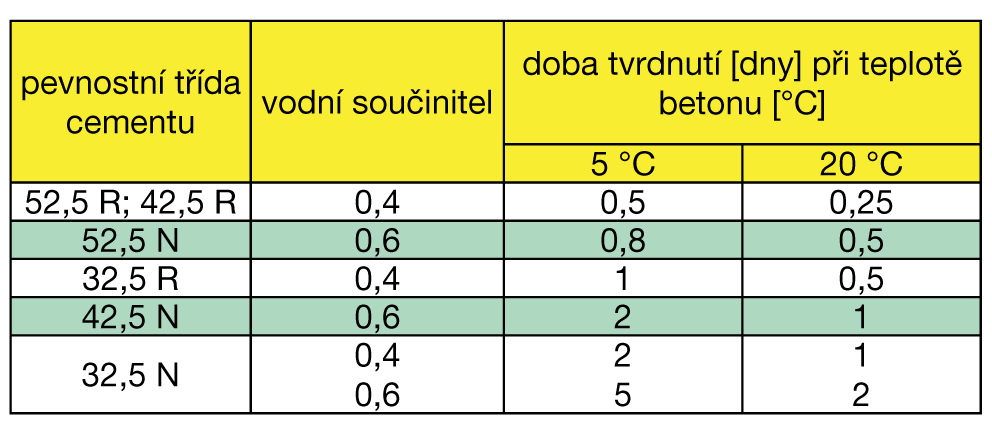

Minimální doba tvrdnutí betonu pro dosažení pevnosti v tlaku 5 MPa
